Подключение
"заявитель" - юридическое или физическое лицо, намеренное осуществить или осуществляющее строительство (реконструкцию) объекта капитального строительства с последующим его подключением (технологическим присоединением) к сети газораспределения или подключение (технологическое присоединение) объекта капитального строительства к сети газораспределения, а также в случае присоединения объекта сети газораспределения к другой сети газораспределения - юридическое лицо, осуществляющее строительство объекта сети газораспределения или реконструкцию объекта существующей сети газораспределения, принадлежащего ему на праве собственности;
"исполнитель" - газораспределительная организация, владеющая на праве собственности или на ином законном основании сетью газораспределения, к которой планируется подключение (технологическое присоединение) объекта капитального строительства или сети газораспределения заявителей, а в случае, если подключение возможно к существующим сетям газораспределения или газопотребления основных абонентов при выполнении условий пункта 34 настоящих Правил, - газораспределительная организация, с сетями которой технологически связаны сети газораспределения или газопотребления, к которым планируется подключение объектов капитального строительства заявителей, в том числе через сети других основных абонентов;
Подключение (технологическое присоединение) объектов капитального строительства к сети газораспределения осуществляется в следующем порядке:
а) направление заявителем исполнителю запроса о предоставлении технических условий на подключение (технологическое присоединение) объектов капитального строительства к сетям газораспределения (далее соответственно - технические условия, запрос о предоставлении технических условий) или заявки о заключении договора о подключении (технологическом присоединении) объектов капитального строительства к сети газораспределения (далее - заявка о подключении (технологическом присоединении) по типовым формам, утвержденным постановлением Правительства Российской Федерации от 15 июня 2017 г. N 713 "Об утверждении типовых форм документов, необходимых для подключения (технологического присоединения) объектов капитального строительства к сети газораспределения, и о внесении изменений в Правила подключения (технологического присоединения) объектов капитального строительства к сетям газораспределения" (далее - постановление Правительства Российской Федерации от 15 июня 2017 г. N 713);
б) выдача технических условий в случае направления заявителем запроса о предоставлении технических условий;
в) заключение договора о подключении (технологическом присоединении) объектов капитального строительства к сети газораспределения (далее - договор о подключении) с приложением технических условий, являющихся неотъемлемым приложением к договору о подключении, по типовым формам, утвержденным постановлением Правительства Российской Федерации от 15 июня 2017 г. N 713;
г) выполнение заявителем и исполнителем технических условий;
д) составление акта о готовности сетей газопотребления и газоиспользующего оборудования объекта капитального строительства к подключению (технологическому присоединению);
е) осуществление исполнителем фактического присоединения и составление акта о подключении (технологическом присоединении), содержащего информацию о разграничении имущественной принадлежности и эксплуатационной ответственности сторон (далее - акт о подключении (технологическом присоединении), по типовой форме, утвержденной постановлением Правительства Российской Федерации от 15 июня 2017 г. N 713.
форма запроса, форма заявки
"заявители первой категории" - заявители, максимальный часовой расход газа газоиспользующего оборудования которых не превышает 42 куб. метров в час включительно с учетом расхода газа газоиспользующего оборудования, ранее подключенного в данной точке подключения объекта капитального строительства, при условии, что расстояние от газоиспользующего оборудования до сети газораспределения газораспределительной организации, в которую подана заявка, с проектным рабочим давлением не более 0,3 МПа, измеряемое по прямой линии (наименьшее расстояние), составляет не более 200 метров и сами мероприятия по подключению (технологическому присоединению) предполагают строительство исполнителем до точки подключения газопроводов (без необходимости выполнения мероприятий по прокладке газопроводов бестраншейным способом) и устройство пунктов редуцирования газа (при необходимости), за исключением случаев, когда плата за технологическое присоединение устанавливается по индивидуальному проекту;
"заявители второй категории" - заявители, максимальный часовой расход газа газоиспользующего оборудования которых составляет менее 500 куб. метров в час и (или) проектное рабочее давление в присоединяемом газопроводе менее 0,6 МПа включительно, в случаях, если протяженность строящейся (реконструируемой) сети газораспределения до точки подключения, измеряемая по прямой линии (наименьшее расстояние), составляет не более 500 метров в сельской местности и (или) не более 300 метров в границах городских поселений и (или) указанная сеть газораспределения пролегает по территории не более чем одного муниципального образования, за исключением случаев, когда плата за технологическое присоединение устанавливается по индивидуальному проекту;

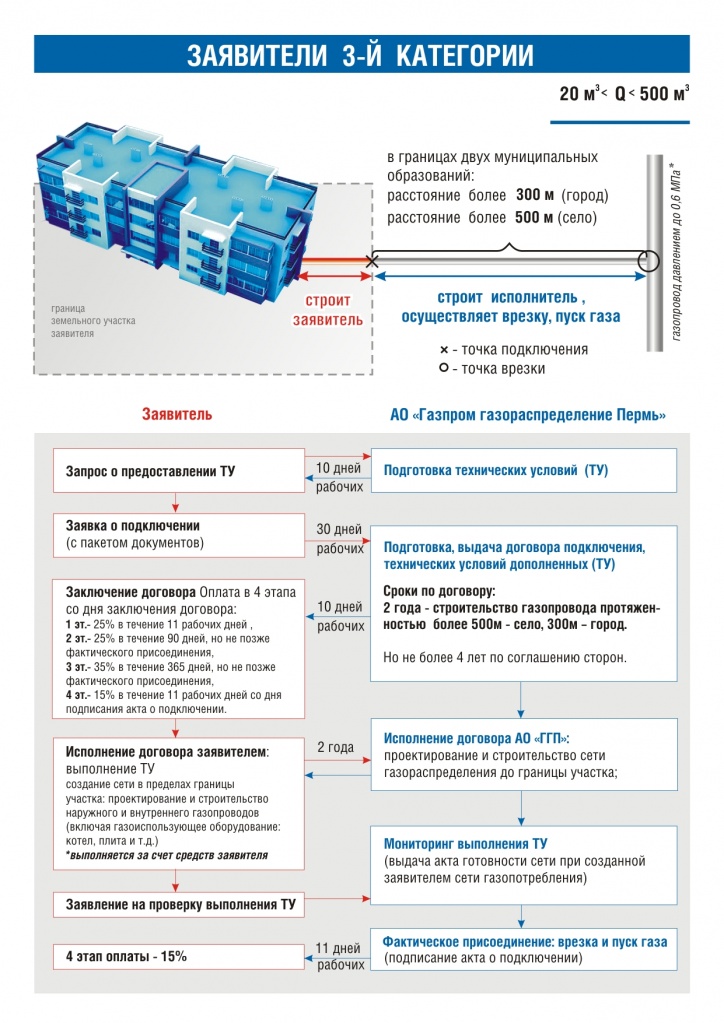

"заявители третьей категории" - заявители, максимальный часовой расход газа газоиспользующего оборудования которых составляет менее 500 куб. метров в час и (или) проектное рабочее давление в присоединяемом газопроводе менее 0,6 МПа, в случаях, если протяженность строящейся (реконструируемой) сети газораспределения до точки подключения, измеряемая по прямой линии (наименьшее расстояние), составляет более 500 метров в сельской местности и (или) более 300 метров в границах городских поселений и (или) указанная сеть газораспределения пролегает по территориям двух и более муниципальных образований, за исключением случаев, когда плата за технологическое присоединение устанавливается по индивидуальному проекту;

"заявители по индивидуальному проекту" – заявители с максимальным расходом газа свыше 500 куб. метров газа в час и (или) проектным рабочим давлением в присоединяемом газопроводе свыше 0,6 МПа, а также в случаях, если лицо, подавшее заявку на подключение, письменно подтверждает готовность компенсировать расходы газораспределительной организации, связанные с ликвидацией дефицита пропускной способности существующих газораспределительных сетей, необходимой для осуществления технологического присоединения, в случае, если такие расходы не были включены в инвестиционные программы газораспределительной организации, устанавливается исходя из стоимости мероприятий по технологическому присоединению, определенной по индивидуальному проекту после его разработки и экспертизы.
Плата за технологическое присоединение газоиспользующего оборудования к газораспределительным сетям также устанавливается исходя из стоимости мероприятий по технологическому присоединению, определенной по индивидуальному проекту после его разработки и экспертизы, в случаях, если мероприятия по технологическому присоединению предусматривают:
- проведение лесоустроительных работ;
- проведение врезки в газопроводы наружным диаметром не менее 250 мм под давлением не ниже 0,3 МПа;
- переходы через водные преграды;
- прокладку газопровода диаметром свыше 219 мм и (или) протяженностью более 30 метров бестраншейным способом;
- прокладку газопровода по болотам 3 типа, и (или) в скальных породах, и (или) на землях особо охраняемых природных территорий.

Договор о подключении содержит следующие существенные условия:
а) перечень мероприятий (в том числе технических) по подключению, выполняемых заявителем и исполнителем, а также обязательства сторон по выполнению этих мероприятий. В случае если сеть газораспределения проходит в границах земельного участка, на котором расположен подключаемый объект капитального строительства, и отсутствует необходимость строительства исполнителем сети газораспределения до границ земельного участка заявителя, в перечень мероприятий включаются только мероприятия по подключению, выполняемые заявителем, мероприятия по мониторингу исполнителем выполнения заявителем технических условий и фактическому присоединению;
б) срок осуществления мероприятий по подключению;
в) порядок разграничения балансовой принадлежности сети газораспределения, сети газопотребления и эксплуатационной ответственности сторон;
г) размер платы за технологическое присоединение, определяемый в соответствии с законодательством Российской Федерации в сфере газоснабжения;
д) порядок и сроки внесения заявителем платы за технологическое присоединение;
е) стоимость разработки исполнителем проектной документации и проведения ее экспертизы (в случае, когда плата за технологическое присоединение определяется по индивидуальному проекту);
ж) положение об ответственности сторон за несоблюдение сроков исполнения обязательств, установленных договором о подключении и настоящими Правилами;
з) технические условия, включающие в том числе информацию, указанную в пункте 75 настоящих Правил;
и) дополнительное соглашение о размере платы за подключение, в том числе обязанность каждой стороны при нарушении ею сроков исполнения обязательств уплатить другой стороне в течение 10 рабочих дней со дня наступления просрочки неустойку, рассчитанную как произведение 0,014 ключевой ставки Банка России, установленной на день заключения договора о подключении, и платы за технологическое присоединение по договору о подключении за каждый день просрочки, если договором о подключении не предусмотрен больший размер неустойки;
к) право заявителя в одностороннем порядке отказаться от исполнения договора о подключении при нарушении исполнителем сроков исполнения обязательств, указанных в договоре о подключении;
л) обязанность исполнителя выполнить условия договора о подключении при необходимости осуществления строительства сетей газораспределения на земельном участке, находящемся в собственности третьих лиц, при условии оформления исполнителем в соответствии с законодательством Российской Федерации права пользования таким земельным участком для целей строительства сетей газораспределения;
н) порядок осуществления исполнителем мониторинга исполнения заявителем технических условий при строительстве газопроводов от газоиспользующего оборудования до точек подключения и порядок выдачи исполнителем необходимых рекомендаций в связи с осуществлением такого мониторинга.
Папка: типовые формы договоров о подключении (технологическом присоединении):
- Форма д-ра (1 категория) более 5 и 15 МЧРГ;
- Форма д-ра (1 категория) до 15 МЧРГ;
- Форма д-ра (1 категория) до 5 МЧРГ;
- Форма д-ра (п.113-114-инд проект);
- Форма д-ра (п. 115-118-инд. проект).
Папка: действующие нормативные акты:
- Постановление Правительства РФ от 30.12.2013 N 1314 (ред. от 07.12.2019) "Об утверждении Правил подключения (технологического присоединения) объектов капитального строительства к сетям газораспределения, а также об изменении и признании утратившими силу некоторых актов Правительства Российской Федерации"
- Приказ ФАС России от 16.08.2018 N 1151/18 "Об утверждении Методических указаний по расчету размера платы за технологическое присоединение газоиспользующего оборудования к газораспределительным сетям и (или) размеров стандартизированных тарифных ставок, определяющих ее величину" (Зарегистрировано в Минюсте России 05.12.2018 N 52888)
- Постановление Правительства РФ от 29.12.2000 N 1021 (ред. от 21.02.2019) "О государственном регулировании цен на газ, тарифов на услуги по его транспортировке и платы за технологическое присоединение газоиспользующего оборудования к газораспределительным сетям на территории Российской Федерации" (вместе с "Основными положениями формирования и государственного регулирования цен на газ, тарифов на услуги по его транспортировке и платы за технологическое присоединение газоиспользующего оборудования к газораспределительным сетям на территории Российской Федерации")
Папка: действующие постановления МТРиЭ ПК:
- Постановление МТРиЭ ПК №208-тп от 26.12.2019 Об установлении платы за ТП к сетям газораспределения на 2020 год
- Постановление МТРиЭ ПК №210-тп от 26.12.2019 Об установлении СТС для расчета размера платы за ТП к сетям газораспределения на 2020 год
ВАЖНО: 1. В случае если мероприятия по подключению, выполняемые заявителем, не могут быть осуществлены в срок, предусмотренный заключенным договором о подключении, срок осуществления мероприятий по подключению может быть продлен по инициативе заявителя.
Срок, на который продлевается срок осуществления мероприятий по подключению, не может превышать:
6 месяцев - для заявителей первой категории;
1 год - для заявителей второй категории (при этом срок осуществления мероприятий по подключению с учетом продления не может превышать 3 лет);
2 года - для заявителей, плата за технологическое присоединение которых устанавливается по индивидуальному проекту, а также для заявителей третьей категории (при этом срок осуществления мероприятий с учетом продления не может превышать 4 лет).
2. Нарушение заявителем срока осуществления мероприятий по подключению (технологическому присоединению) на 6 и более месяцев при условии, что исполнителем в полном объеме выполнены мероприятия по подключению (технологическому присоединению), может являться основанием для расторжения договора о подключении в одностороннем порядке по требованию исполнителя
